14 sierpnia prezes PGNiG Mariusz Zawisza poinformował media, że realny termin zakończenia budowy bloku energetycznego w Stalowej Woli to połowa 2016 roku. Jest to wspólna inwestycja PGNiG i Tauronu.

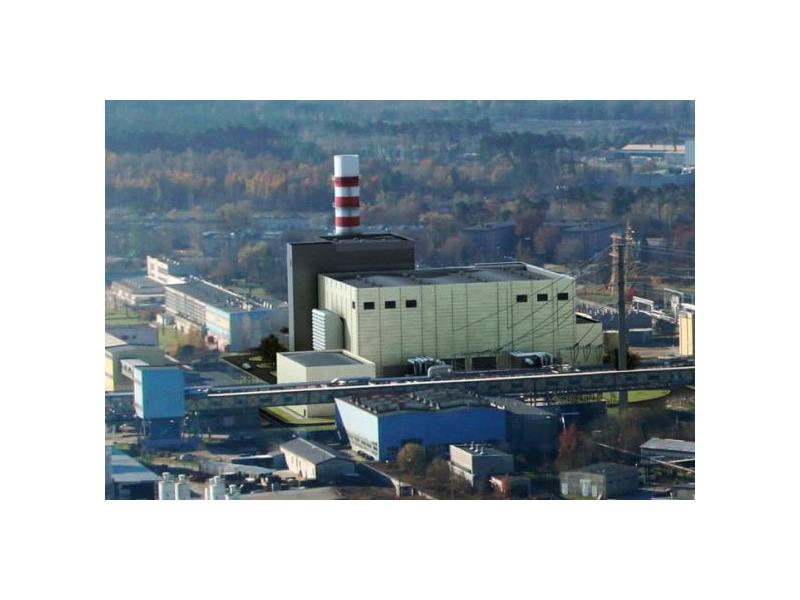

Budowany w EC Stalowa Wola blok gazowo-parowy będzie miał moc 449 MWe wraz z członem ciepłowniczym o mocy 240 MWt. Zakończenie inwestycji było początkowo planowane na 2015 r.
Wykonawca, Abener Energia, zwrócił się jednak do elektrociepłowni z wnioskiem o uznanie przesunięcia terminu wykonania inwestycji o kilka miesięcy z powodu problemów z dostarczeniem turbiny. Elementy turbiny dotarły do Stalowej Woli nie w kwietniu, jak planowano, a w sierpniu 2014 r. Niewykluczone, że sprawa ta skończy się w arbitrażu.
Na początku maja Mariusz Zawisza zawiadomił, że blok jest ukończony w 68%. Budowa jednak opóźniała się w związku z dostawą turbiny. Równolegle pojawiały się głosy, że zarówno Tauronowi, jak PGNiG Termice niespecjalnie opłaca się uruchamianie bloku i celowe opóźnienie realizacji, wraz z przeciąganiem arbitrażu, jest dla spółek korzystne.
Zawisza podkreślił również, że drugi projekt obejmujący blok gazowo-parowy jest prowadzony przez PGNiG w EC Żerań w Warszawie oraz że "na razie spółka nie planuje dalszej rozbudowy mocy gazowych".
(mk)
Kategoria wiadomości:
Z życia branży
- Źródło:
- bankier.pl, wyborcza.biz, rynekinfrastruktury.pl

Komentarze (0)
Czytaj także
-
Nowoczesne technologie dla węgla brunatnego - Rozmowa z dr hab. inż....
Panie Profesorze, jakie wyzwania stoją przed górnictwem węgla brunatnego, które odgrywa ważną rolę w zaopatrzeniu energetyki w paliwo jakim jest...
-
Uprawnienia SEP bez tajemnic: jak przygotować się do egzaminu i zdać za...
Uprawnienia SEP są bardzo cenne, otwierając drzwi do kariery w wielu branżach, tj. elektrycznej, grzewczej i gazowej. Dysponując takim...
-
-
-
Zabezpieczenie BHP na pracy montera - co musisz wiedzieć?
www.automatyka.pl
